整備状況
2025年 2024年2025年 6月

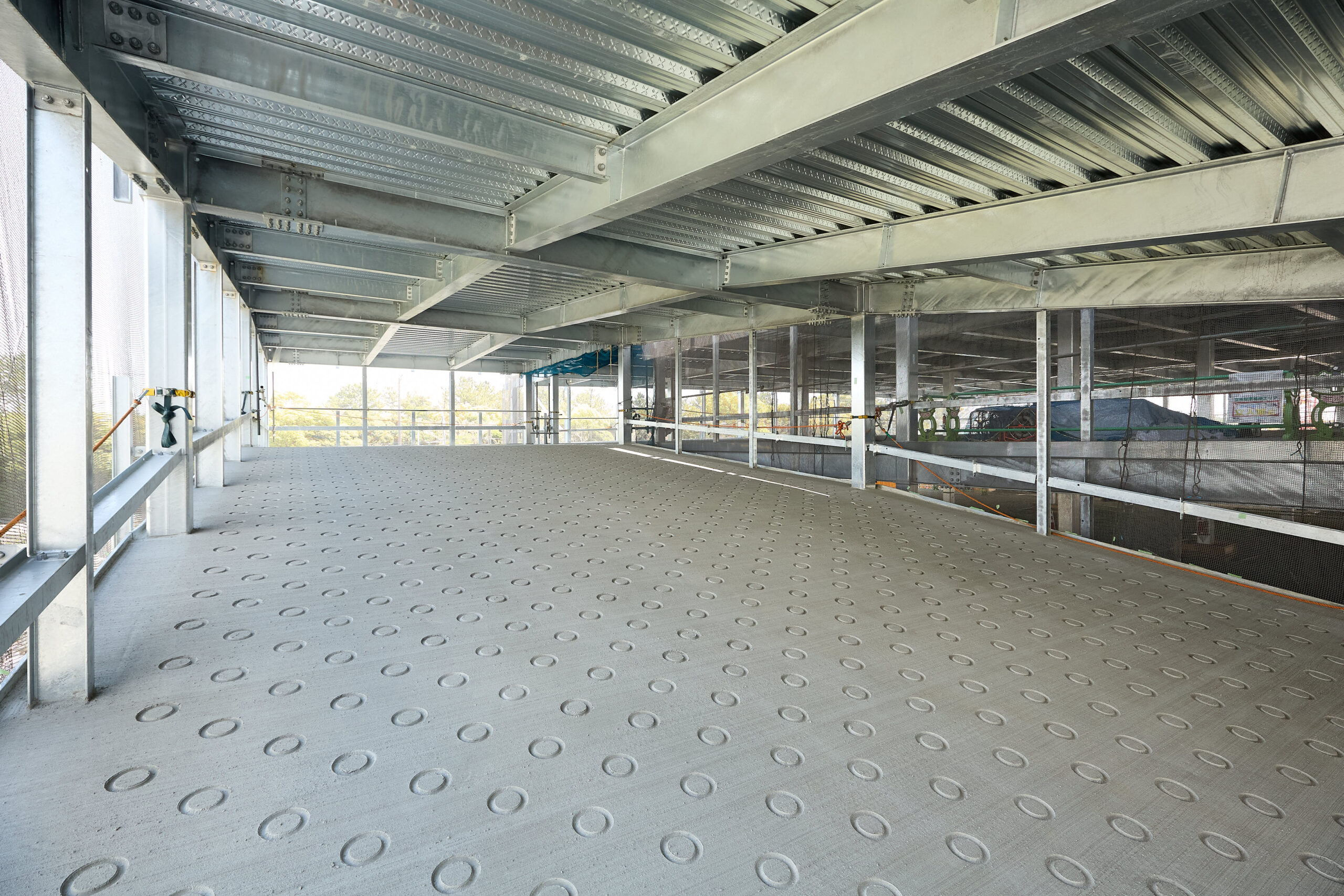

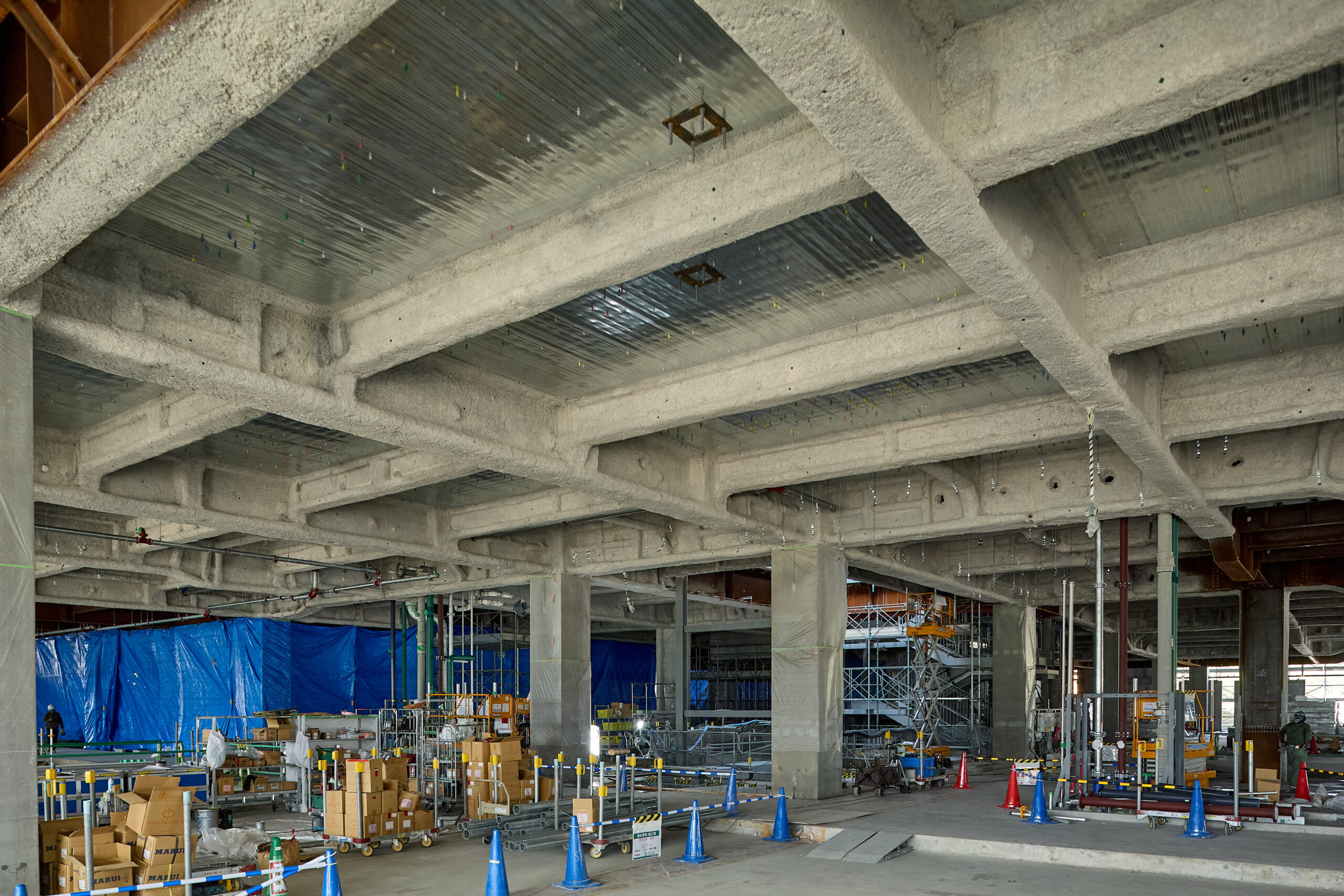

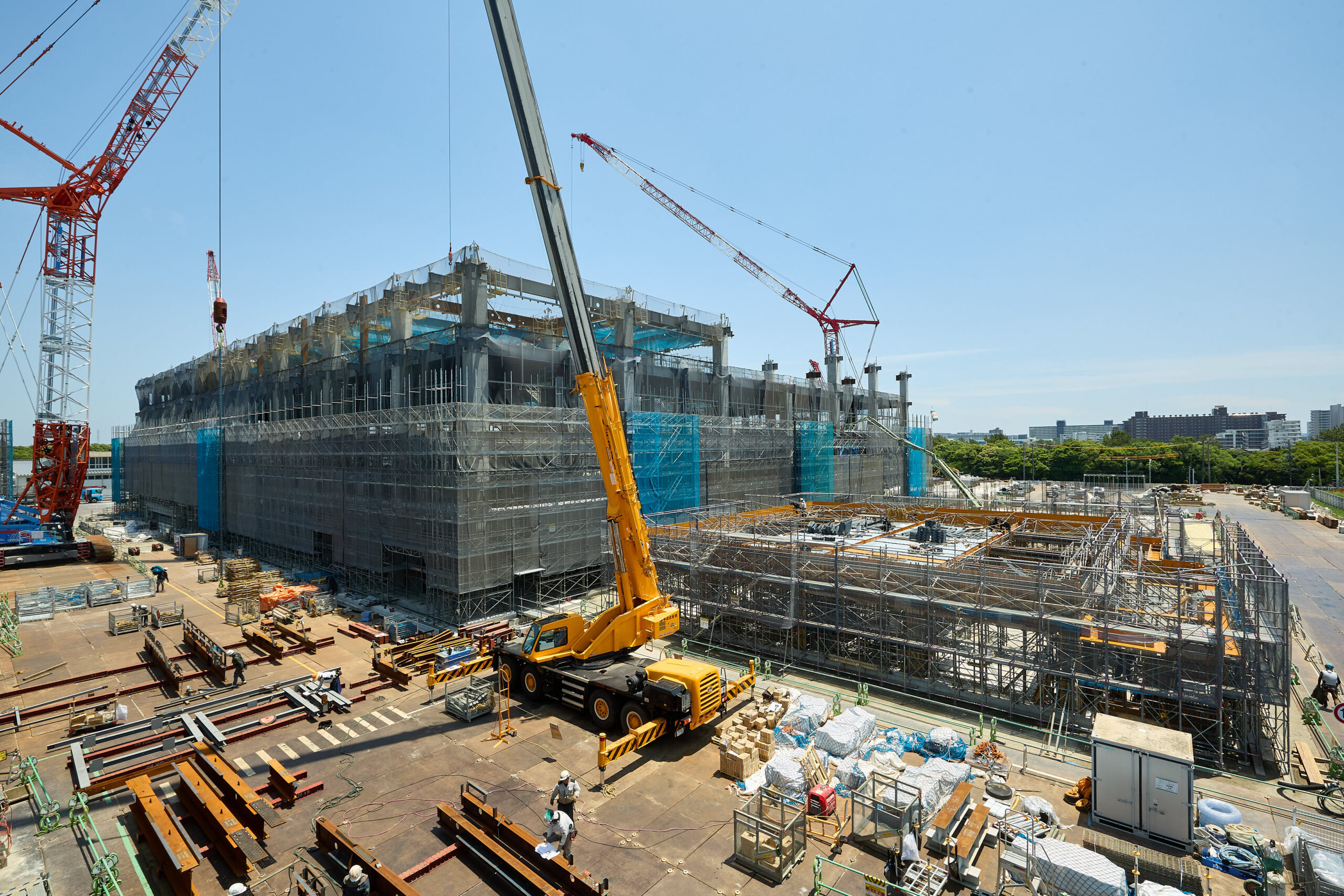

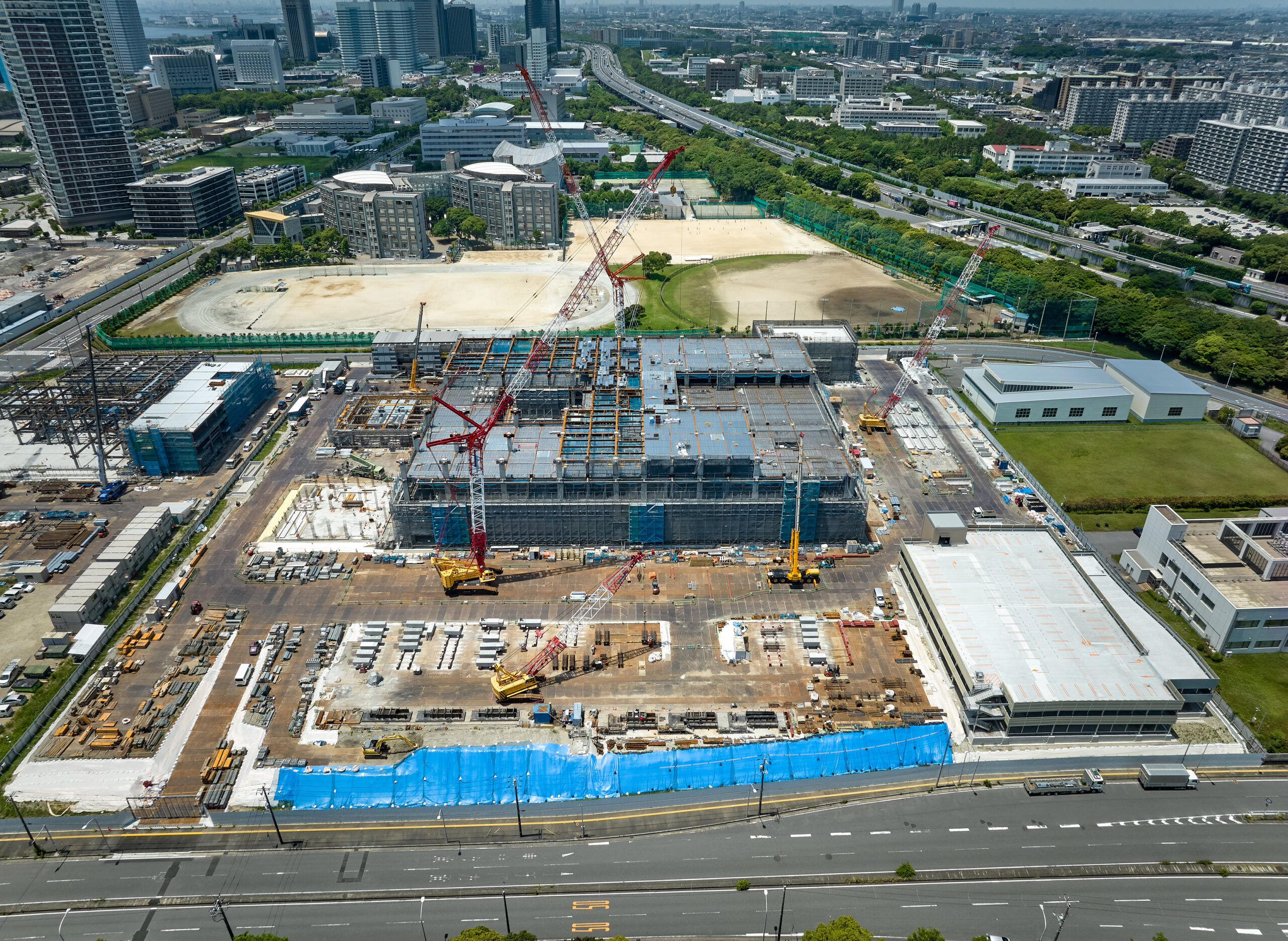

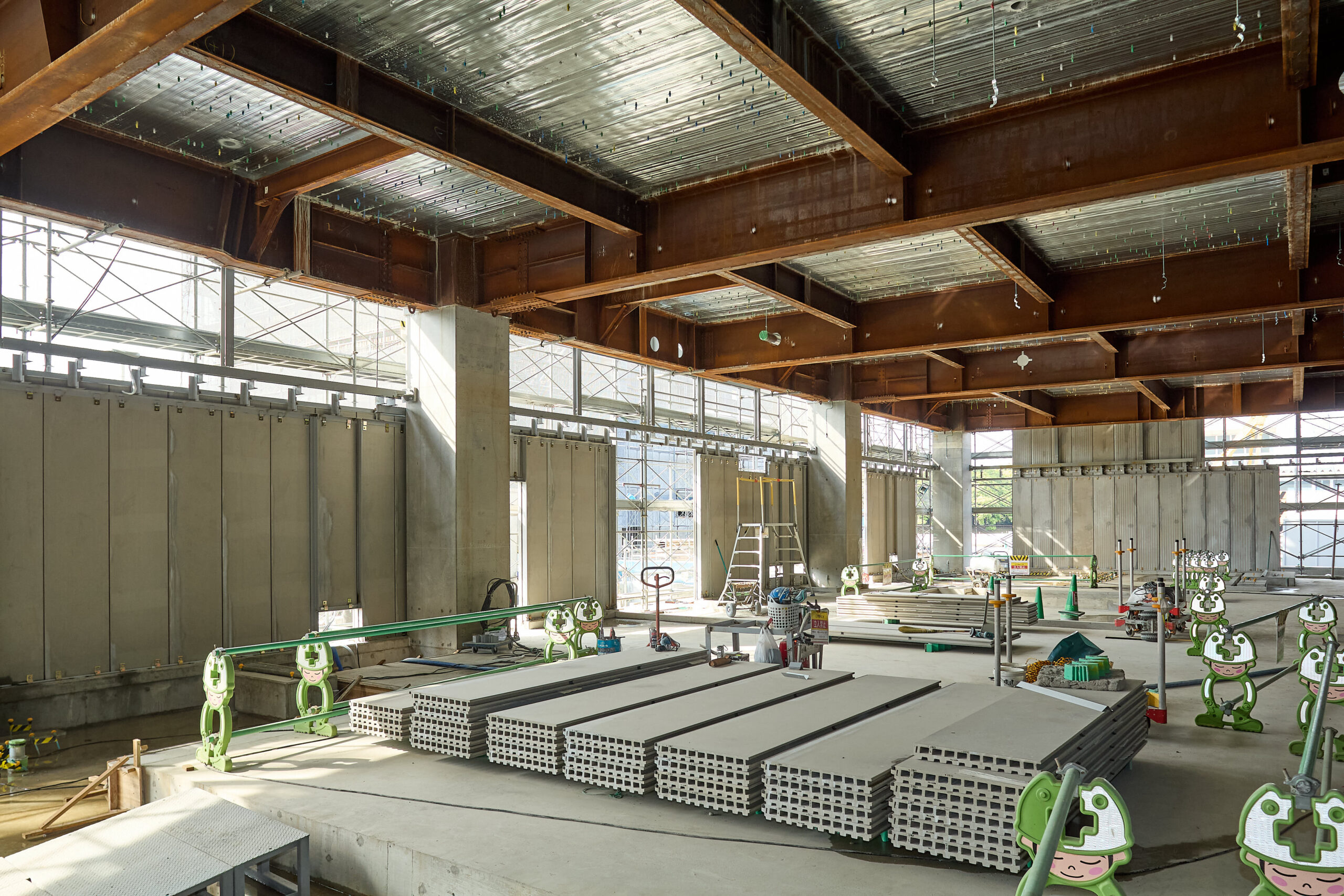

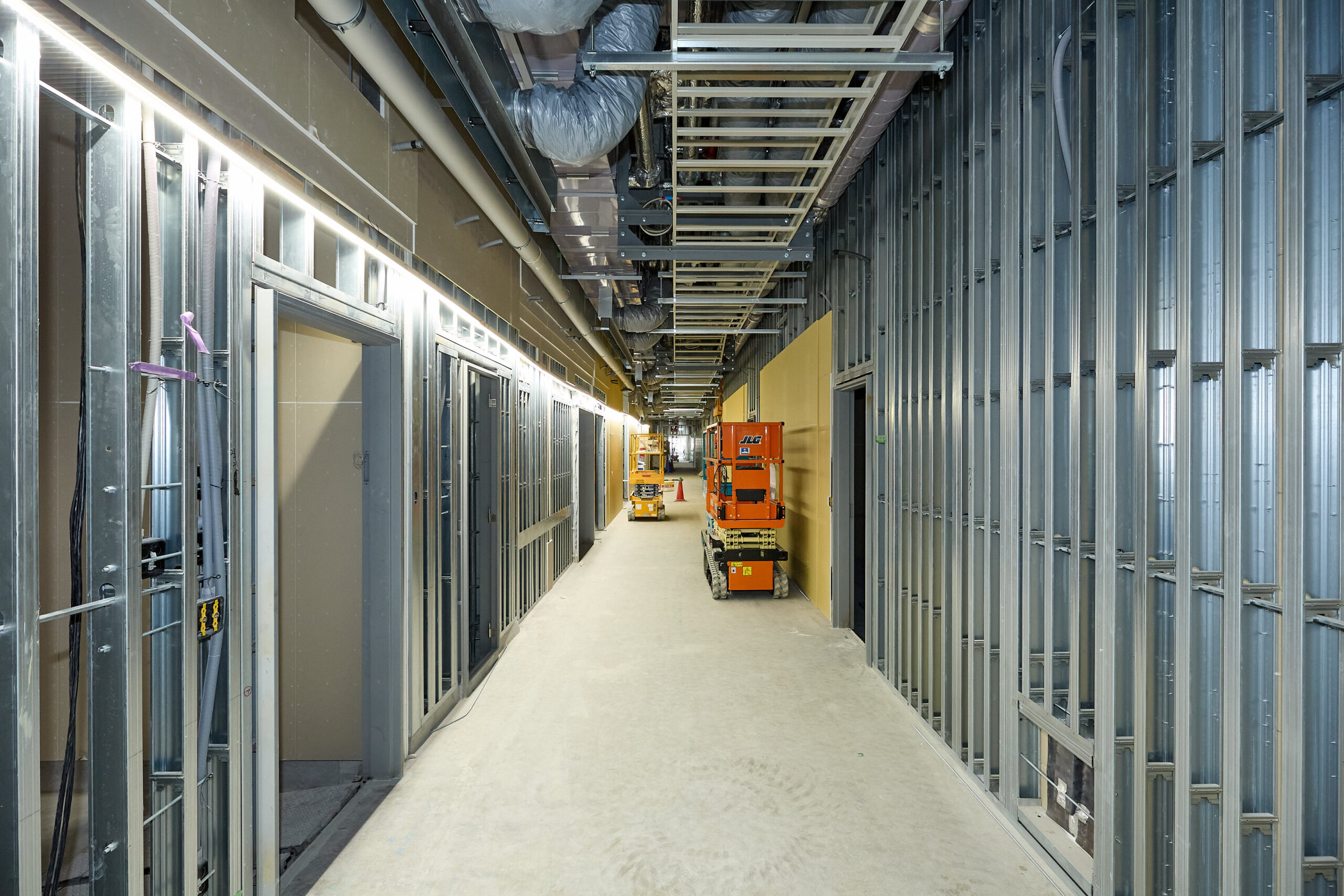

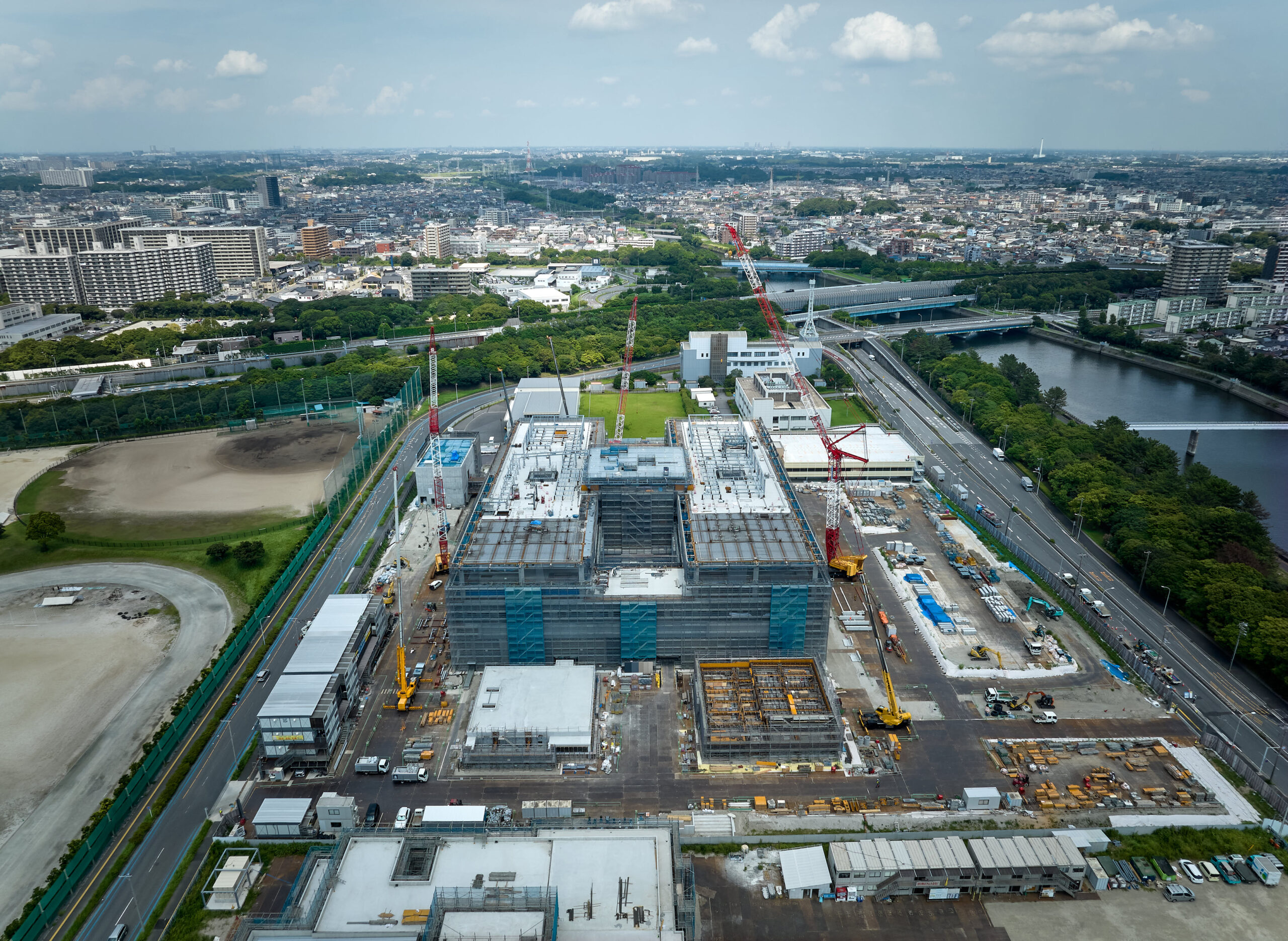

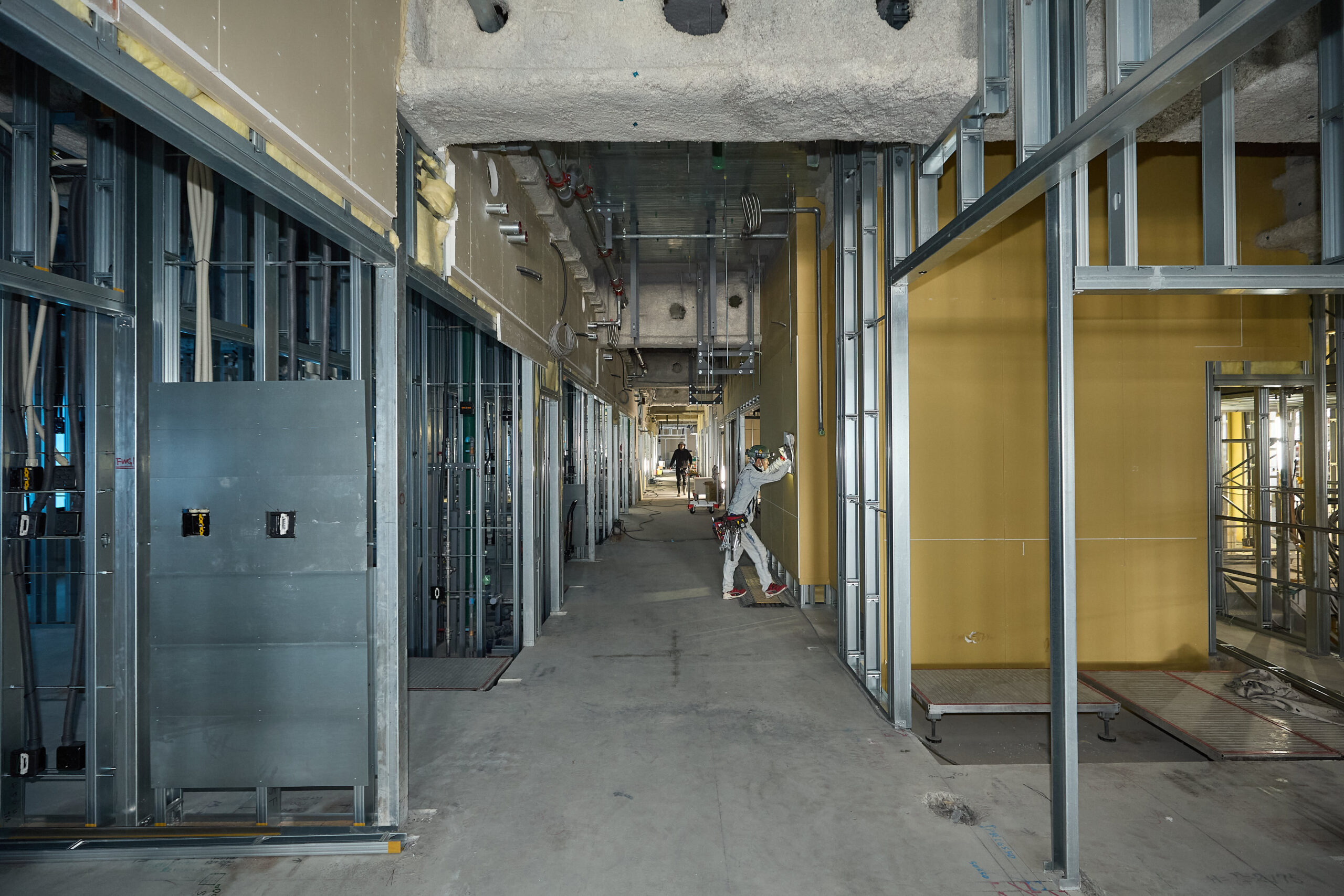

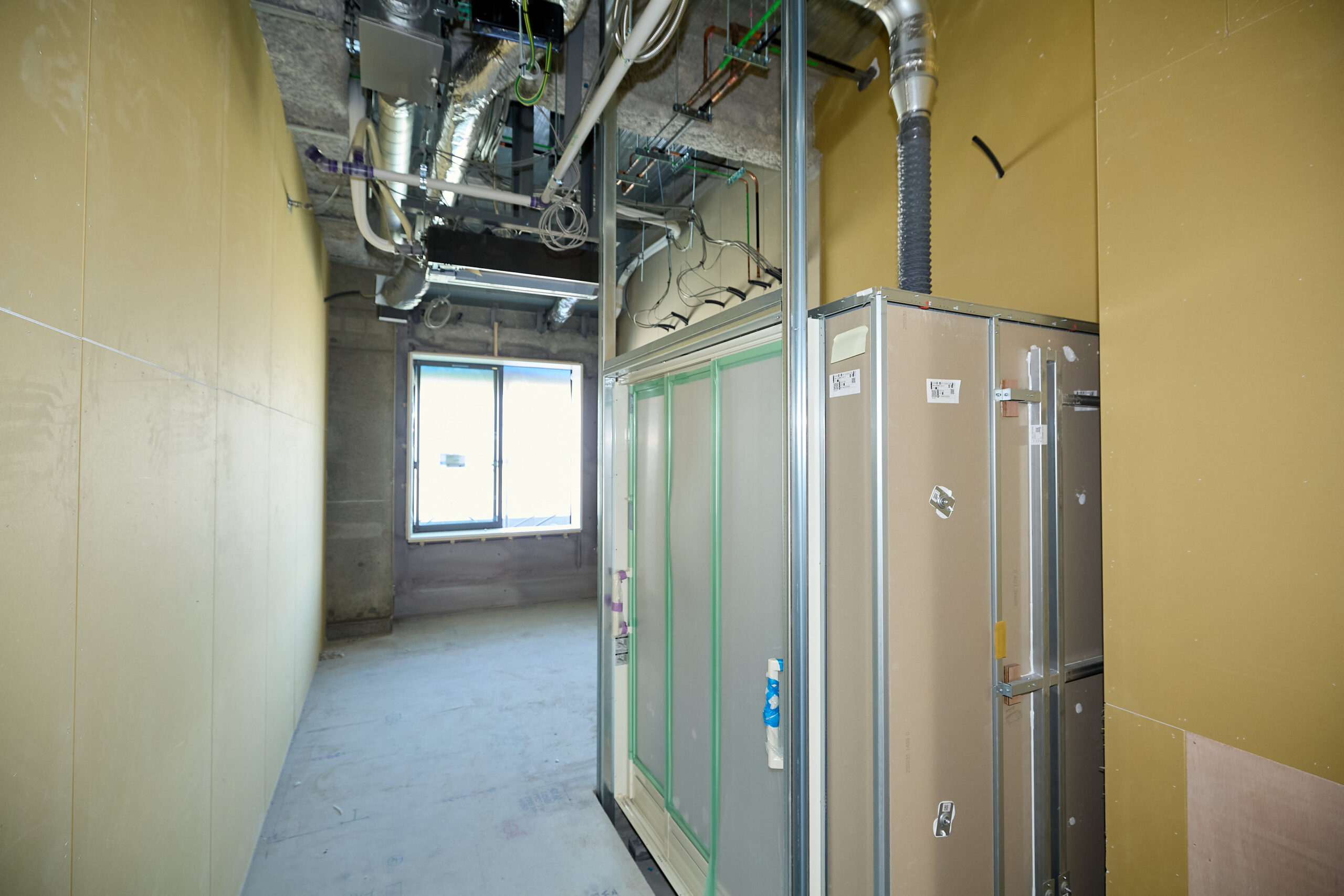

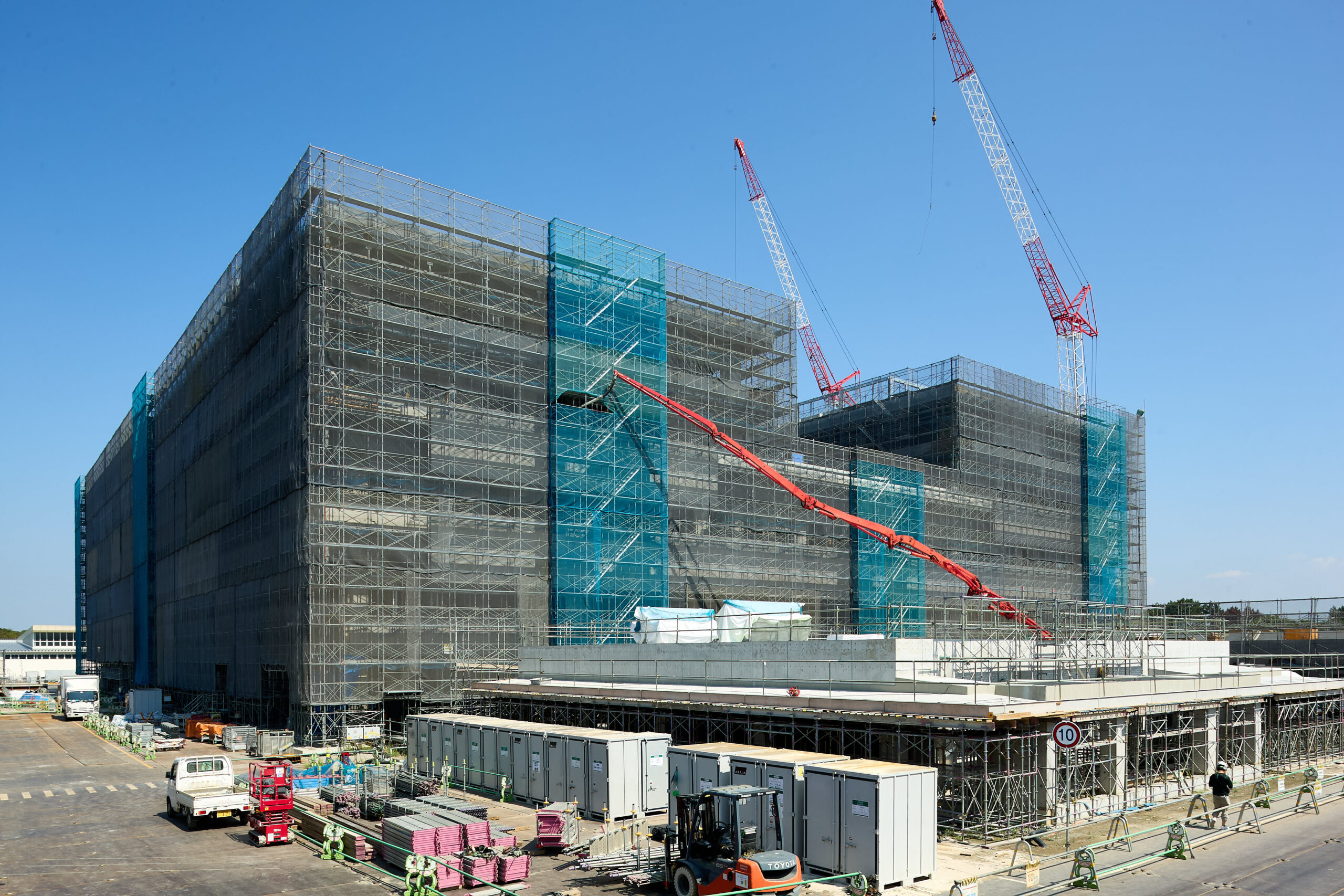

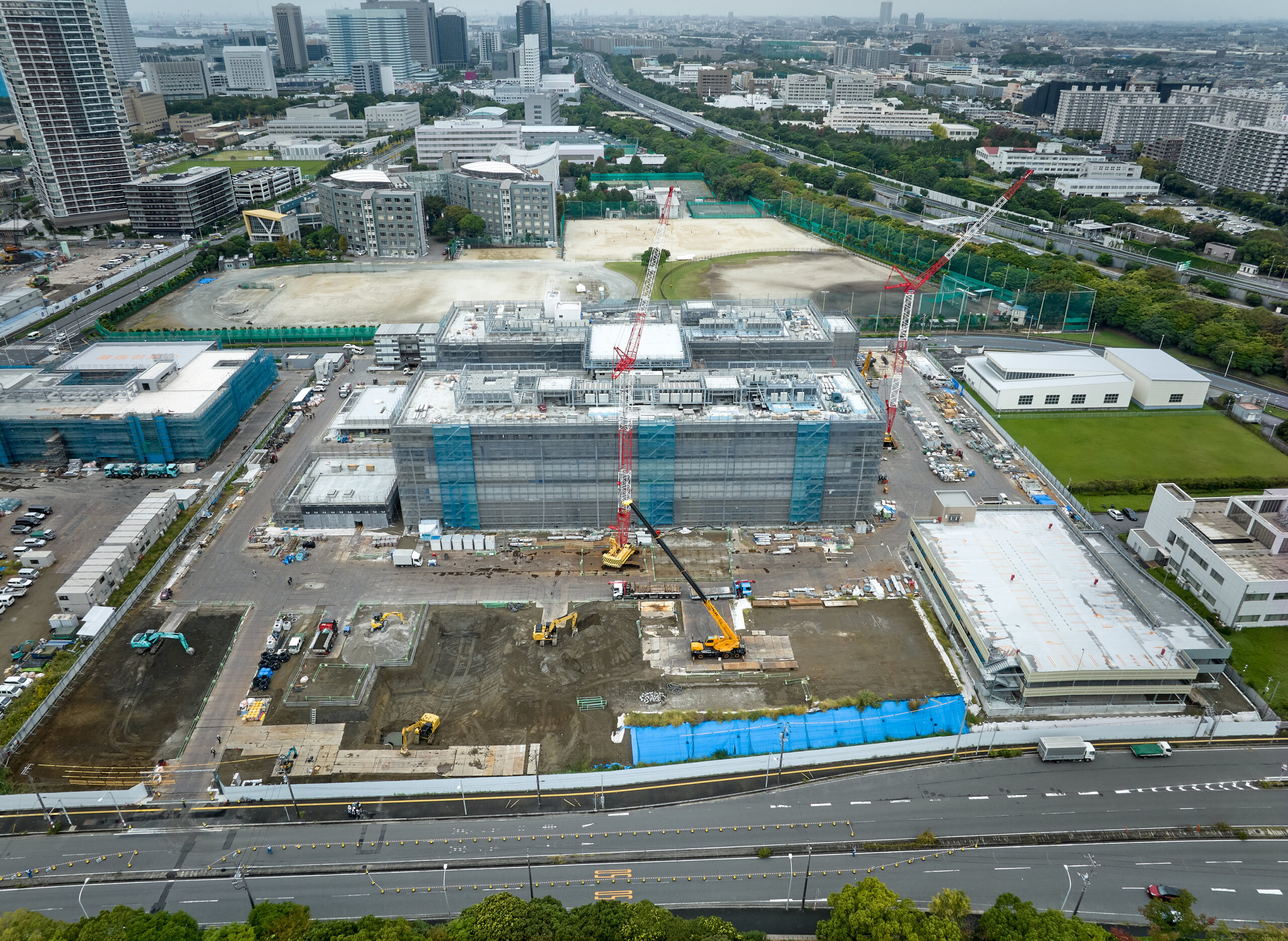

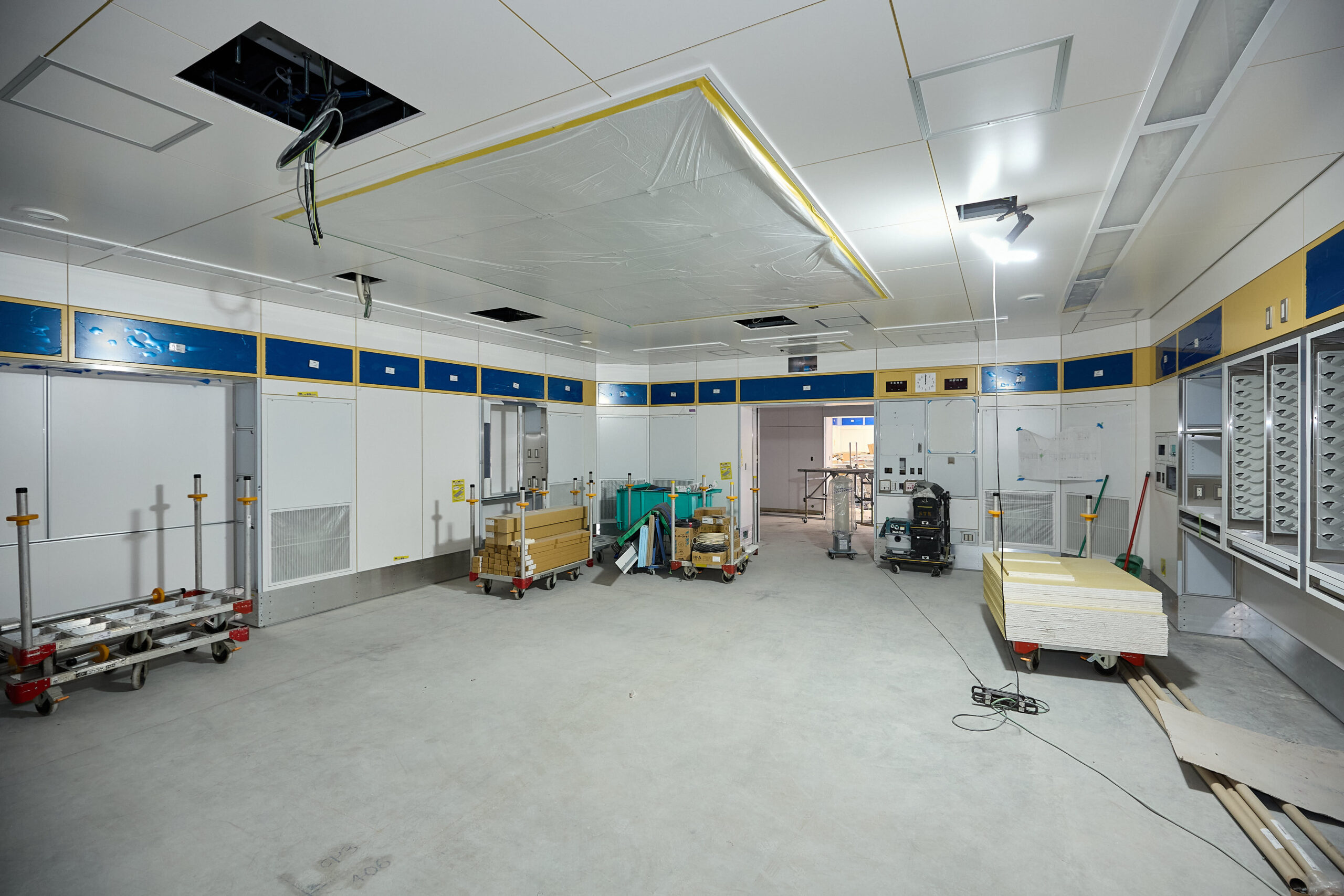

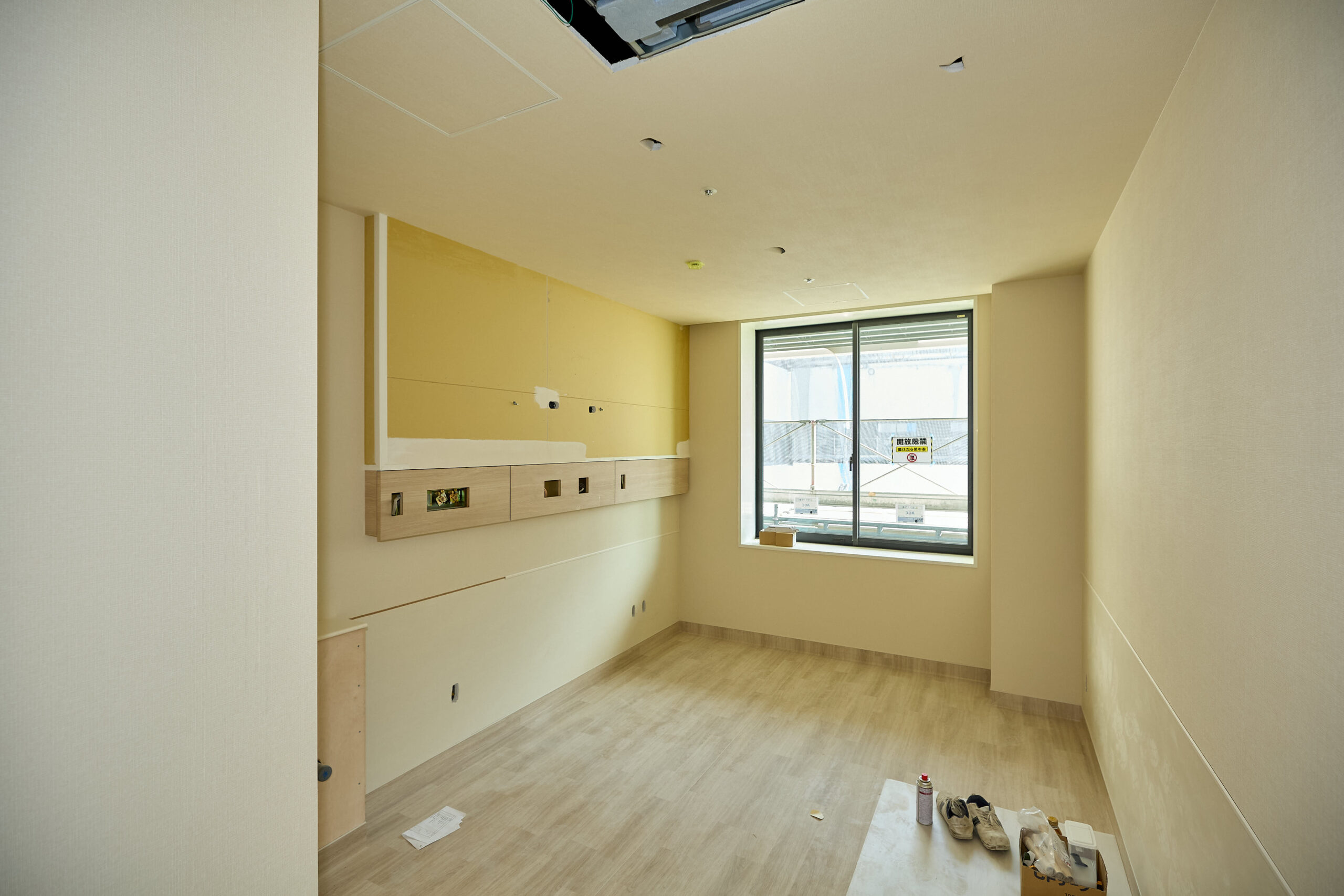

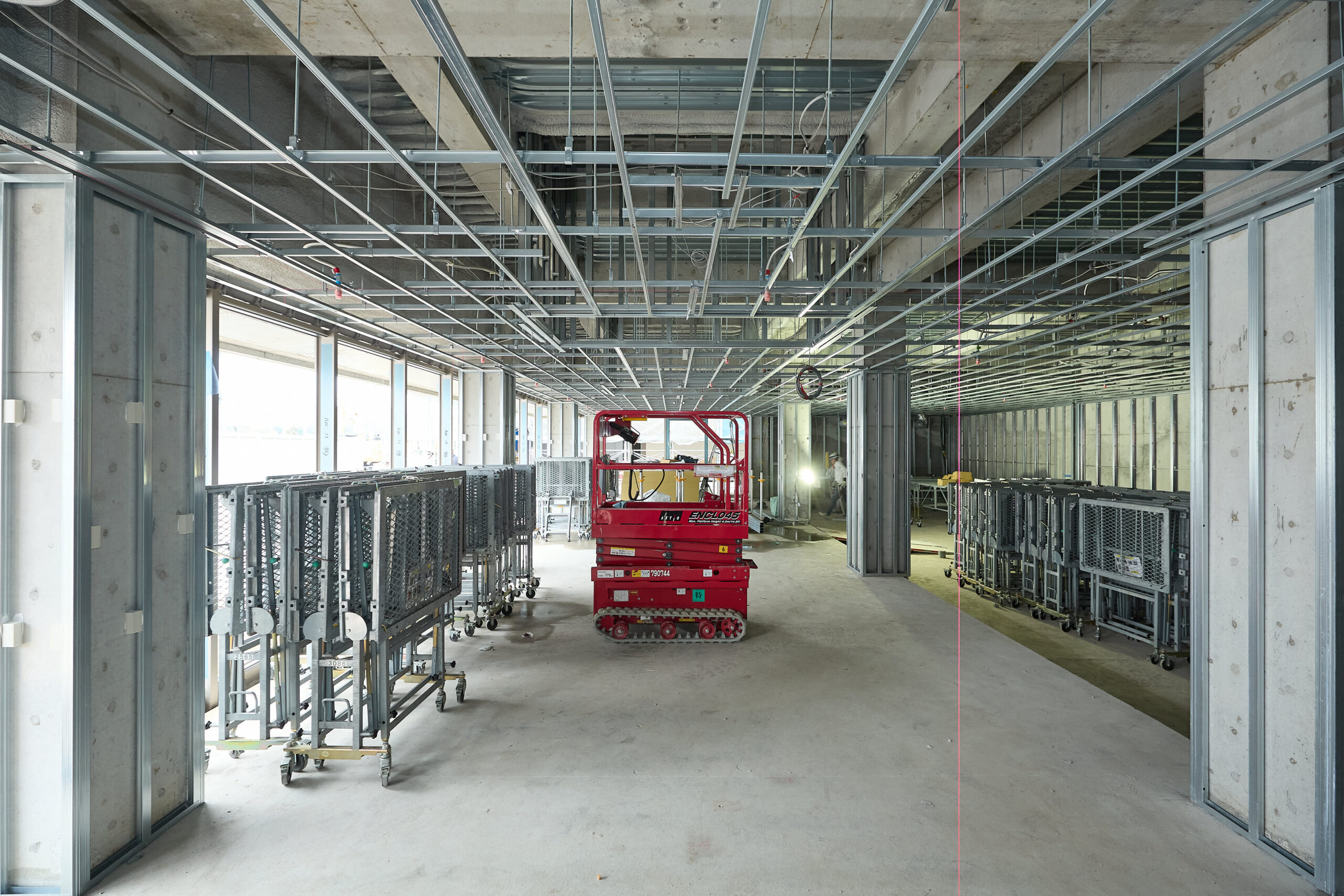

病院本体棟は、地上躯体工事が最盛期を迎え、現在4・5階床躯体工事を進めています。1・2Fは内外装仕上工事、設備工事を進めています。附属棟は躯体工事が完了し、内装仕上げ、設備工事を進めています。
2025年 5月

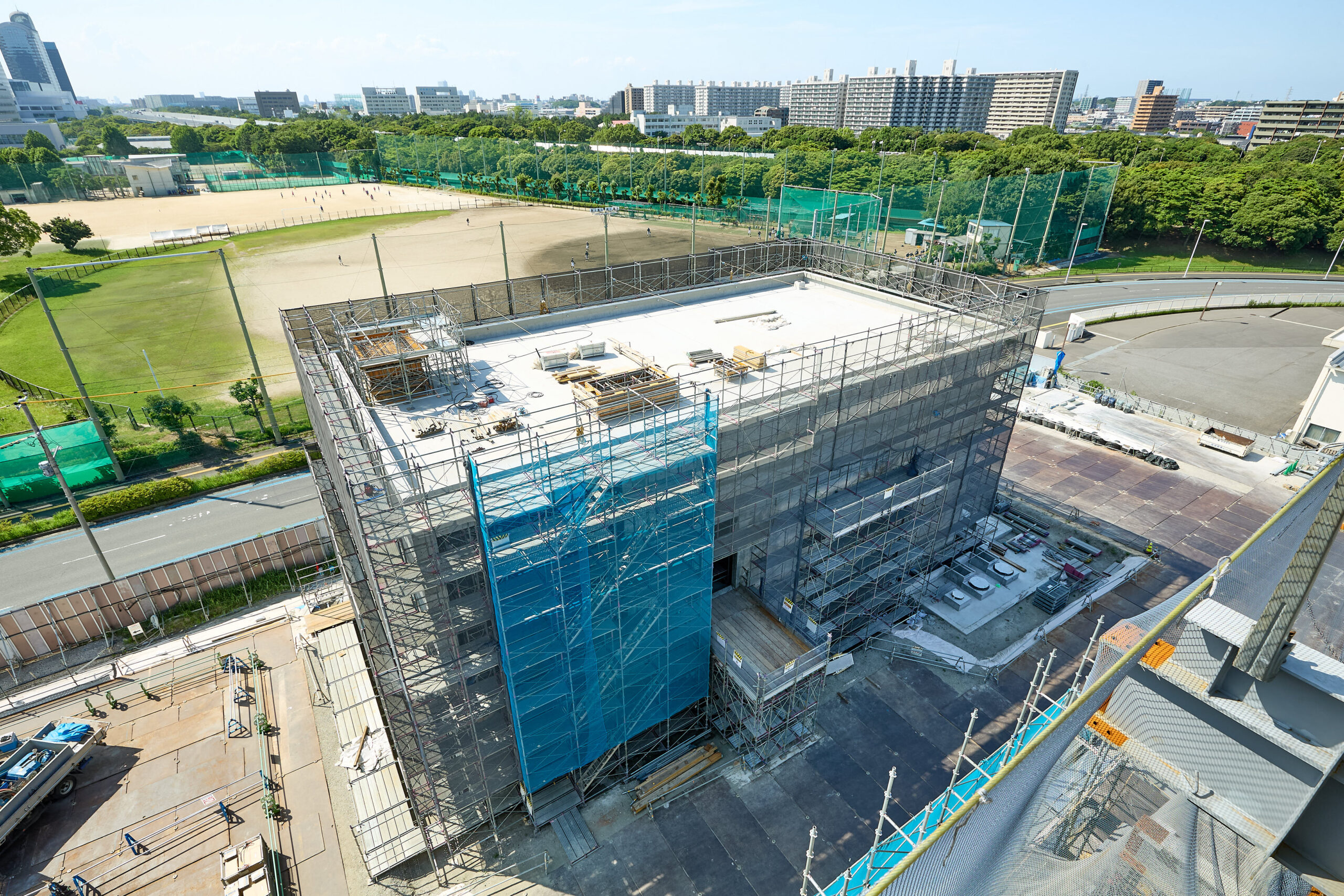

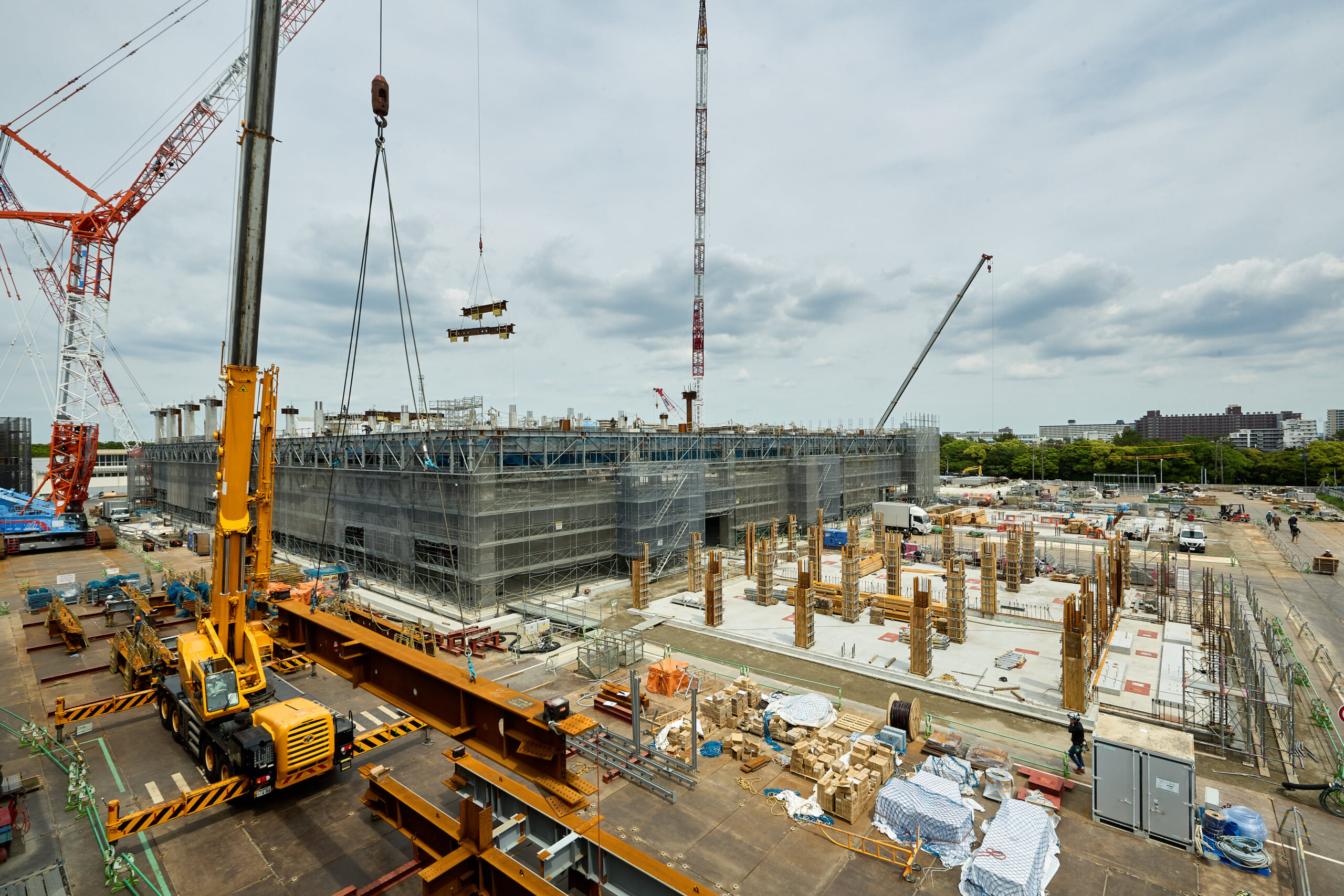

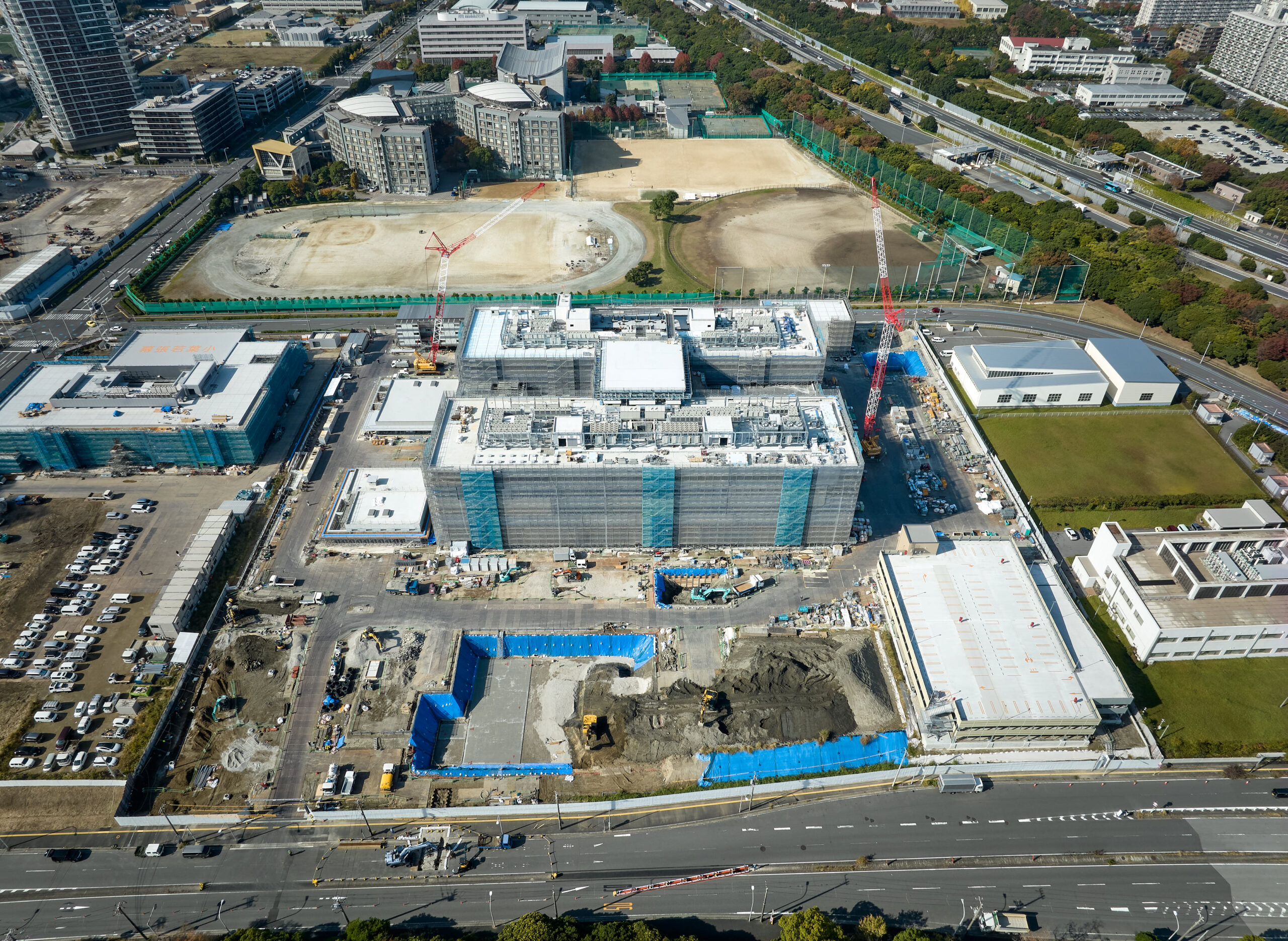

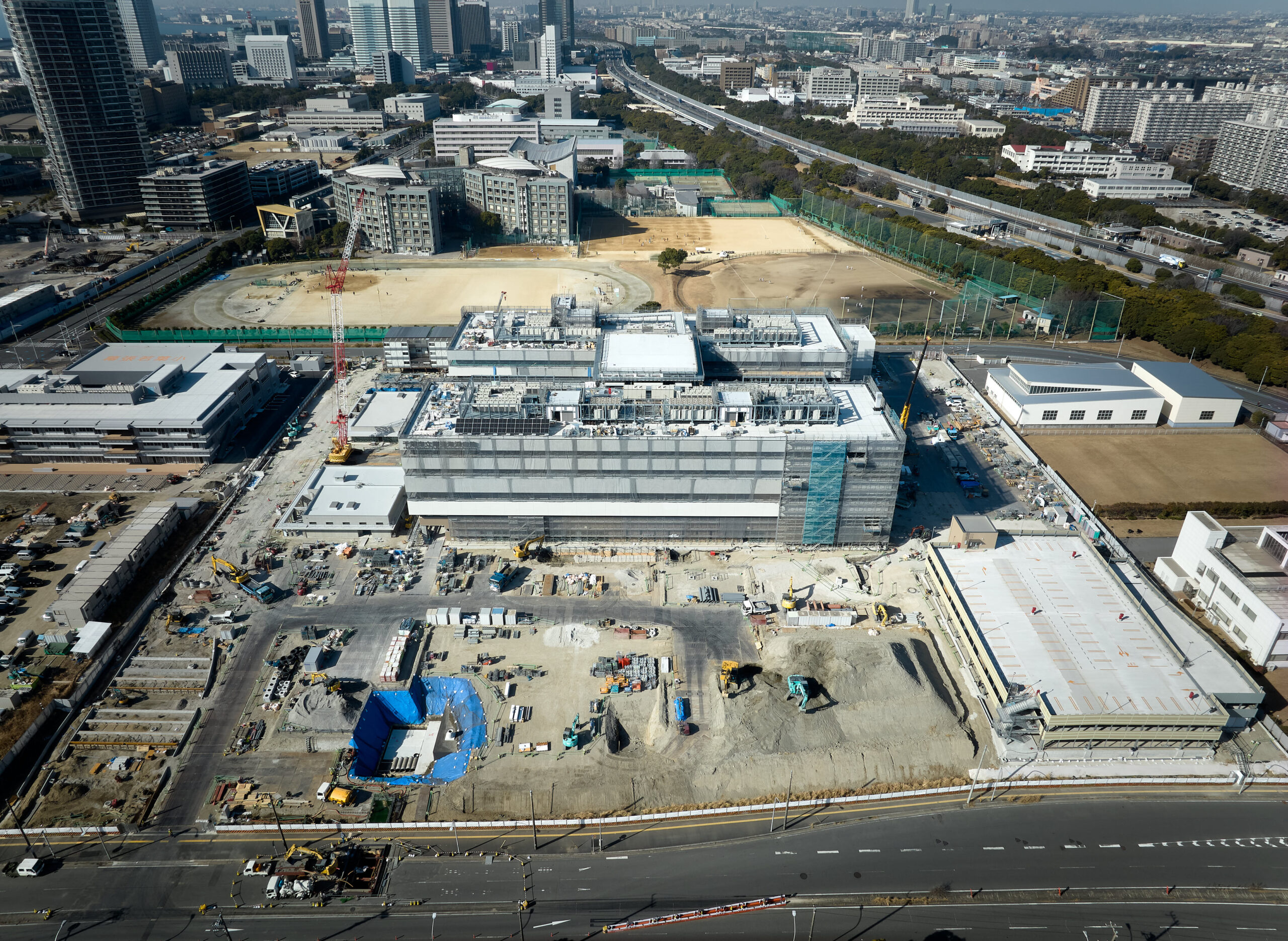

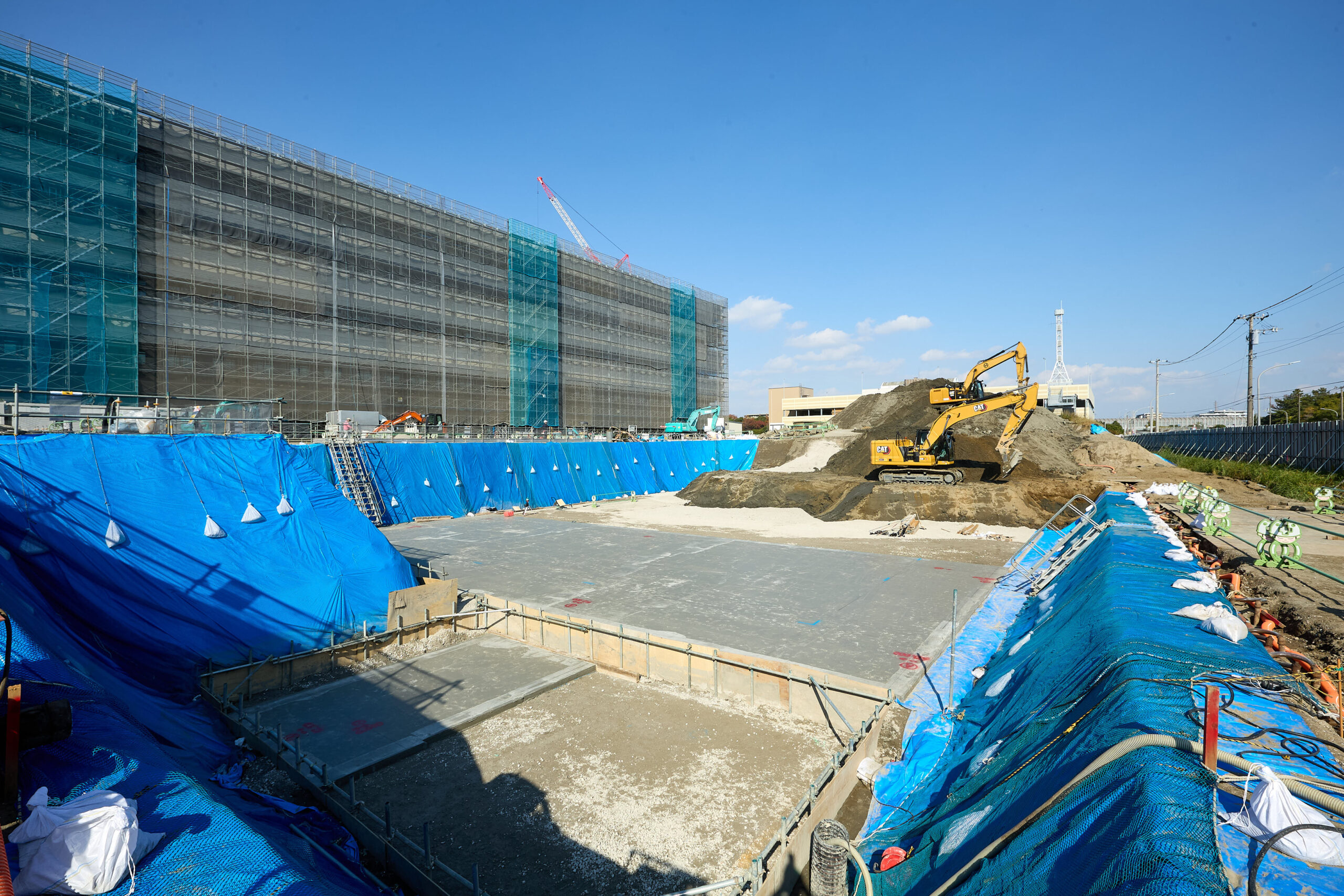

病院本体棟は、地上躯体工事が本格化し、現在3階床躯体工事を進めています。4月下旬より1階外装パネル工事、設備工事に着手し、内装・外装・設備工事についてもこれから本格化します。立体駐車場棟は、4月に鉄骨建方等の躯体工事が完了し、5月からは外装仕上、設備工事に着手しています。
2025年 4月

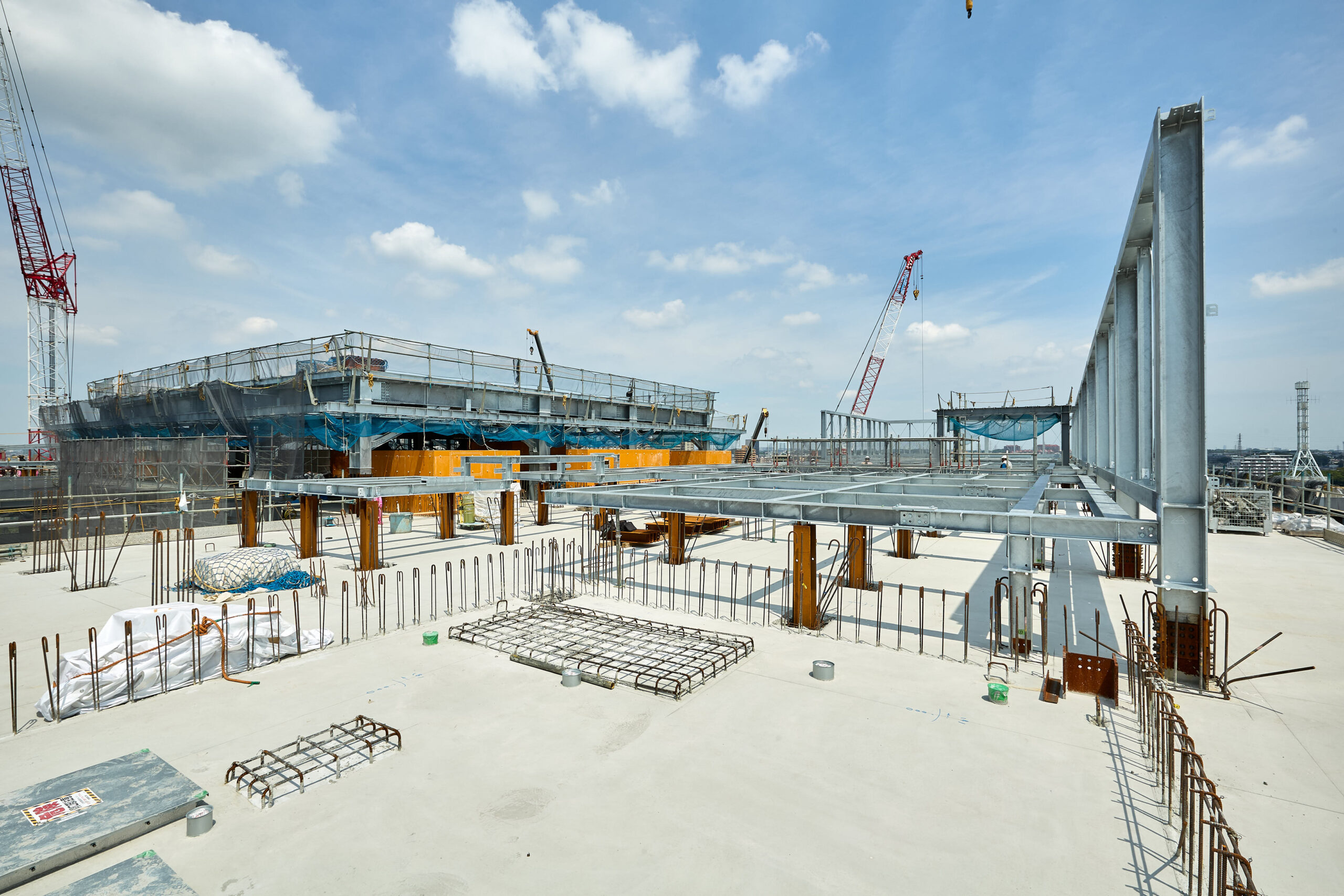

病院本体棟にて3階梁鉄骨の建方工事を行っています。附属棟にて躯体工事を進めています。立体駐車場棟にて鉄骨建方が完了し、床コンクリート打設を行っています。
2025年 3月

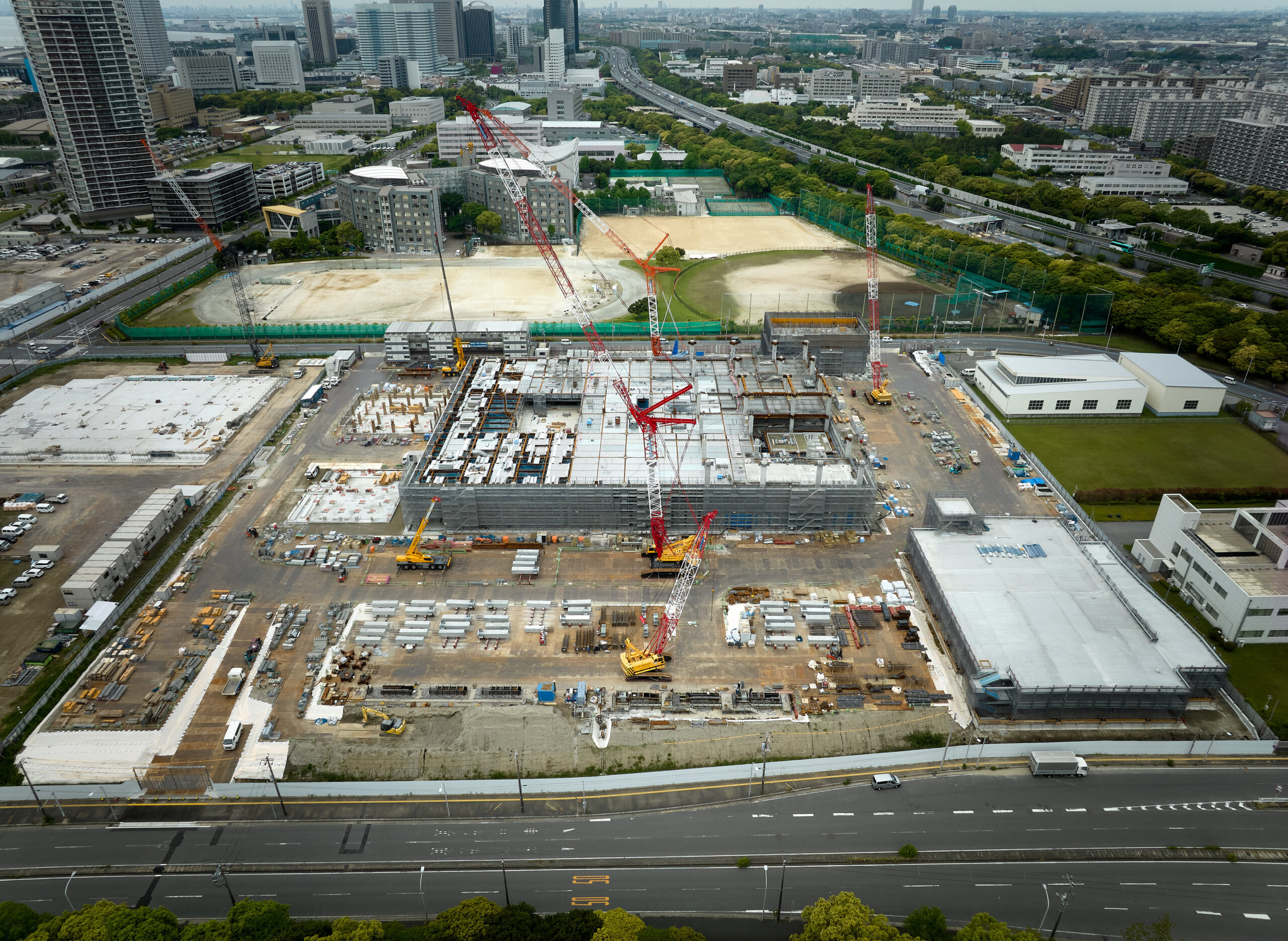

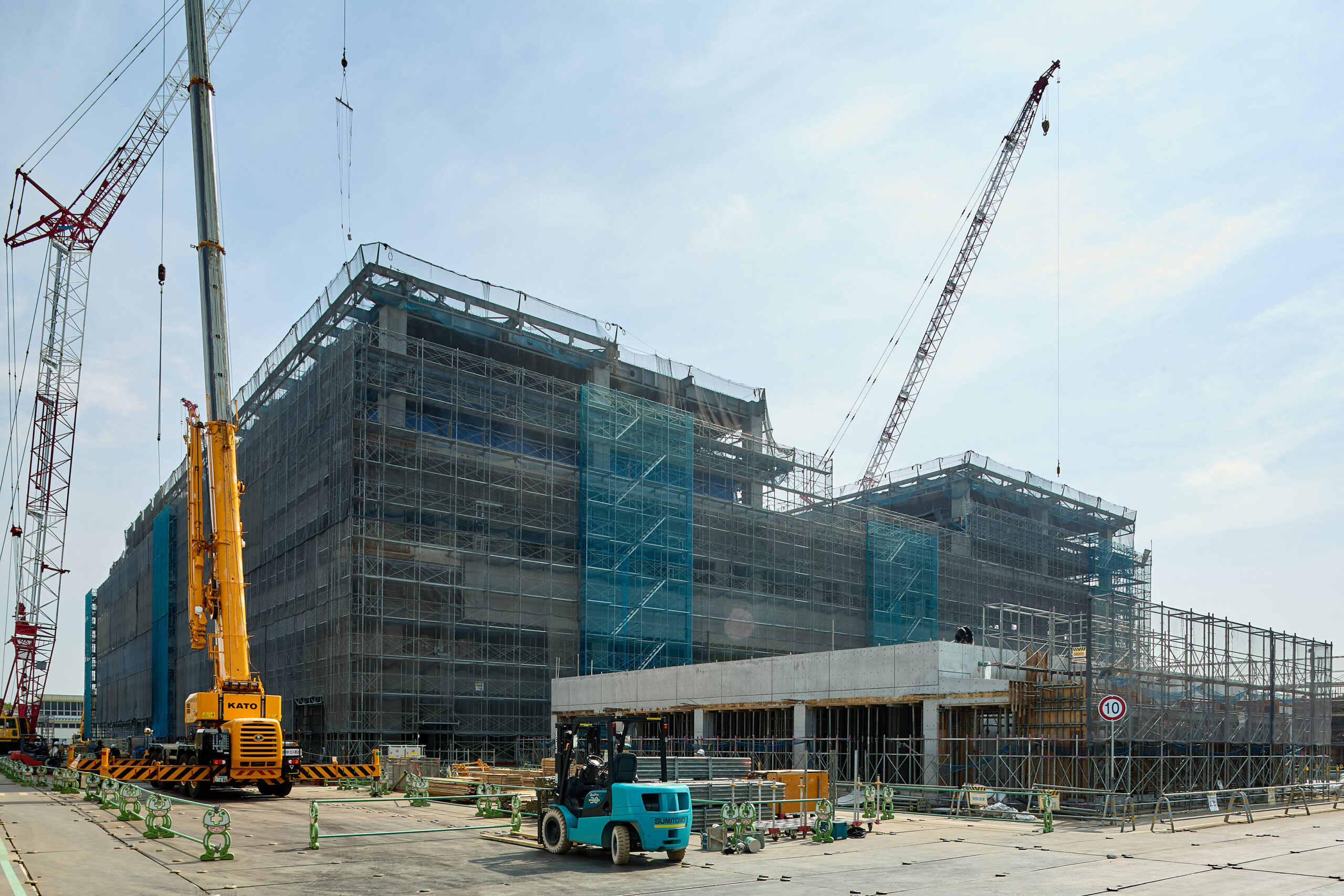

継続して病院本体棟、立体駐車場棟にて鉄骨建方を行っています。また附属棟も継続して躯体工事を進めています。
2025年 2月

病院本体棟、立体駐車場棟にて鉄骨建方を行っています。また附属棟も継続して躯体工事を進めています。
2025年 1月

病院本体棟1階の鉄骨建方に着手しました。また附属棟、立体駐車場棟にて基礎躯体工事を行っております。
2024年 12月

年内で病院本体棟の免震装置の設置が完了しました。
また附属棟、立体駐車場棟にて基礎躯体工事を行っております。
2024年 11月

引き続き、病院本体棟にて基礎躯体工事並びに免震装躯体工事を行っております。
また附属棟、立体駐車場棟にて基礎躯体工事を行っております。
2024年 10月

病院本体棟にて基礎躯体工事並びに免震層躯体工事を行っております。
また附属棟、立体駐車場棟にて基礎躯体工事を行っております。
2024年 9月

引き続き、地盤改良工事並びに病院本体棟の基礎躯体工事を行っております。
2024年 8月

先月に引き続き病院本体棟の基礎躯体工事を行っております。
当工事では、鉄筋コンクリートで建物の基礎(土台)を作ります。
2024年 7月

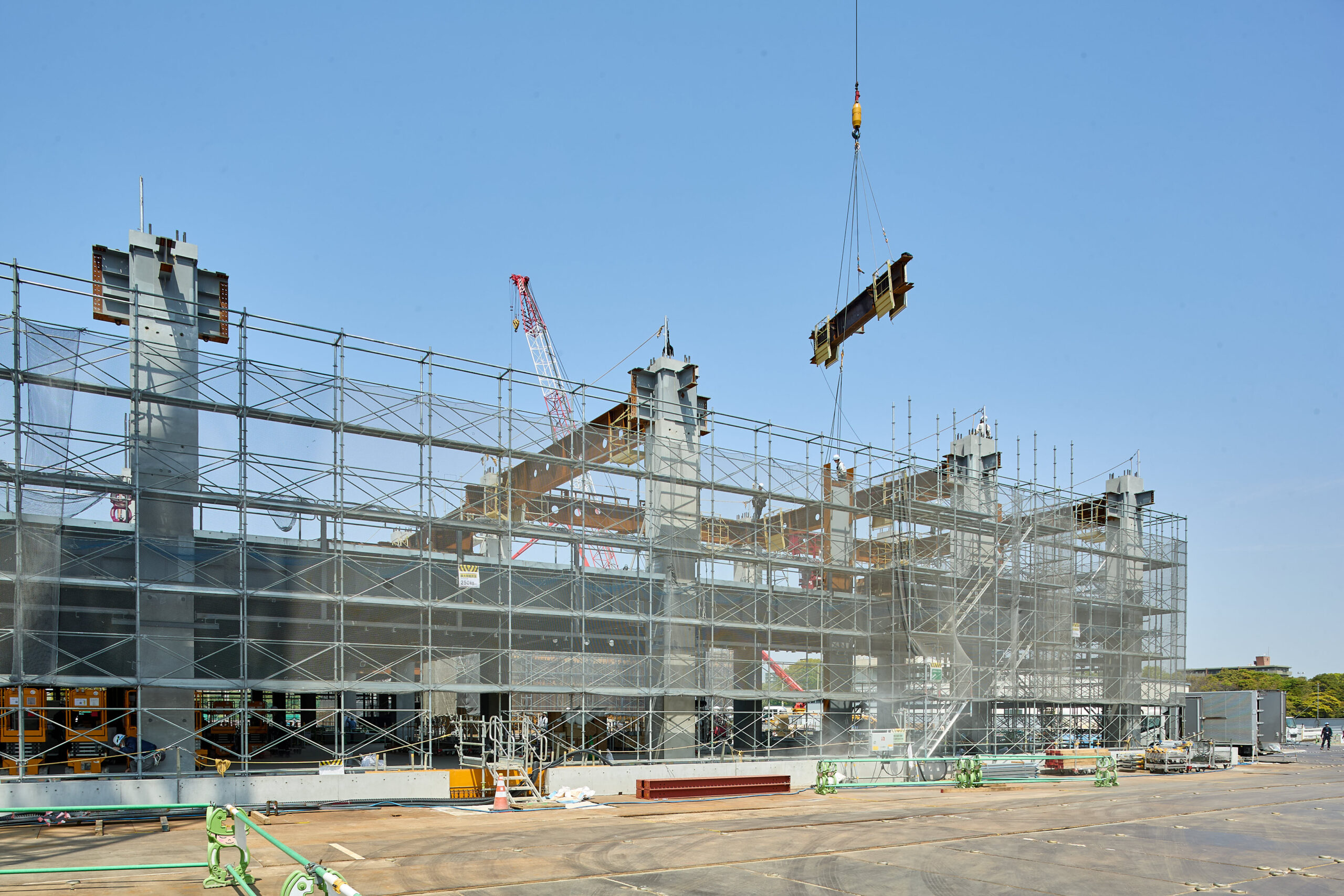

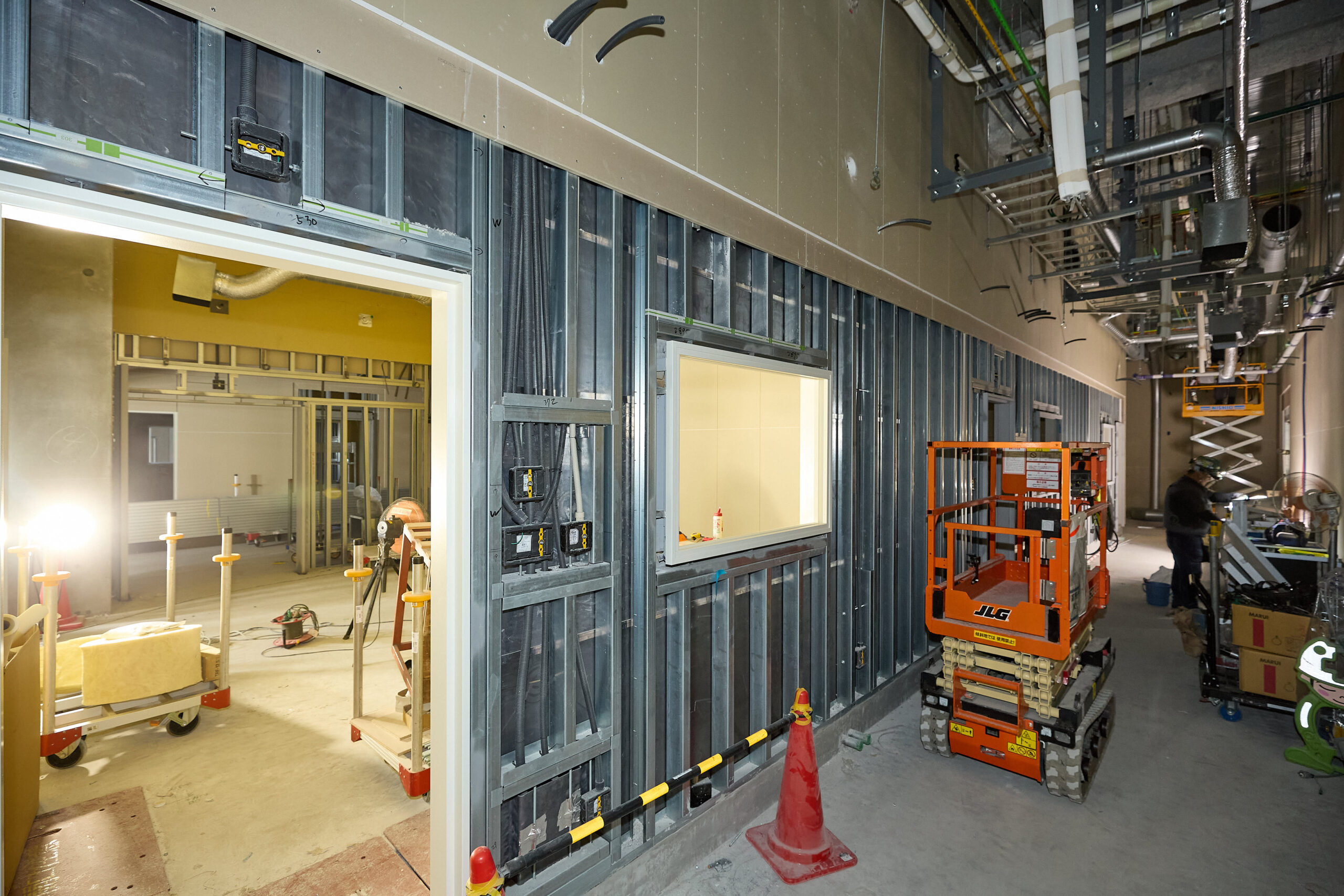

-scaled.jpg)

病院本体棟の地盤改良工事を先月から引き続き行っております。
また今月から基礎躯体工事に着手いたしました。
2024年 6月

引き続き、静的締固め砂杭工法による、砂杭地盤改良工事を行っております。進捗率は80%程度です。
6月下旬より、固化改良による地盤改良工事に着手する予定です。
2024年 5月

引き続き、静的締固め砂杭工法による、砂杭地盤改良工事を行っております。進捗率は70%程度です。
また5月中旬から山留工事に取り掛かっております。
2024年 4月

引き続き、静的締固め砂杭工法による、砂杭地盤改良工事を行っております。
また5月初旬の開設を目標に仮設現場事務所の建設を行っております。
2024年 3月

引き続き、静的締固め砂杭工法による、砂杭地盤改良工事を行っております。
2024年 2月

2月初旬から静的締固め砂杭工法による、砂杭地盤改良工事に取り掛かりました。
2024年 1月

昨年12月19日の着工から、敷地外周の仮囲い設置や工事車両搬出入用ゲートの整備などの準備工事を進めております。
